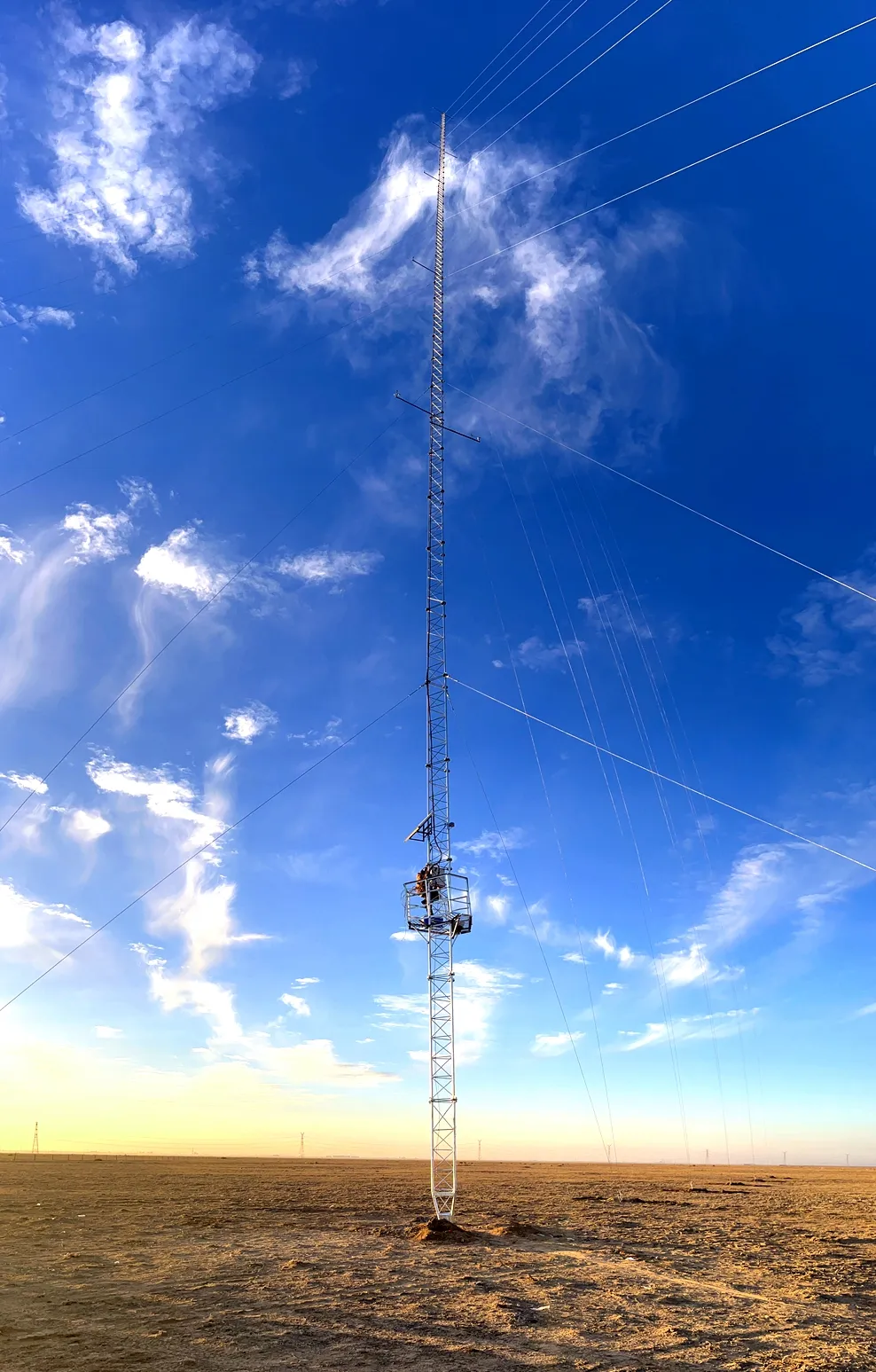

作为准东开发区新能源产业布局的关键前置工程,全域风资源、光资源勘测项目自9月26日启动招标与前期筹备以来,在准东开发区新型电力服务有限公司(以下简称电力公司)专项组攻坚推进下,已取得阶段性成效。截至目前,4座140米测风塔、3台激光雷达完成安装调试,8套测光仪点位实地选址就绪。

该项目覆盖开发区全域,共规划设置28个核心勘测点位,包括15座测风塔、5台激光雷达以及8套测光仪,旨在全面精准采集风光资源数据,为打造国家级新能源产业示范基地提供科学依据。
随着设备安装工作的启动,项目团队面临北疆严寒天气、部分区域地处戈壁腹地、地形复杂、物资运输困难等多重挑战。电力公司专项组迎难而上,全体成员坚守一线,克服严寒与恶劣环境,严格执行标准化作业流程,在点位勘选、基础浇筑、设备吊装、调试校准等各环节做到精益求精。特别是在140米测风塔架设过程中,电力公司专项组凭借专业技术和严谨管理,首次完成高难度塔体安装并实现安全零事故,充分展现了过硬的专业能力与高度的责任担当。
目前,已投用设备正式启动数据采集,为后续新能源项目规划与机组选型提供精准支撑。
电力公司董事长、总经理杨秀峰表示,电力公司专项组将继续保持攻坚态势,抢抓施工窗口期,全力推进剩余11座测风塔、2台激光雷达和8套测光仪的安装调试工作,力争在12月底前全面完成项目建设,为准东开发区清洁能源产业的高质量发展奠定坚实基础。
(记者 喻兰 通讯员 谢栋 杨昌峰)
