“各单位注意,昌东发电1号机组首次冲转开始点火”。
5月25日下午18:00,在准东开发区其亚新疆集团电厂集控室里,随着中国能建集团华中电力试验研究院有限公司昌东项目调试总工程师昌小朋的一声号令,昌东发电1号机组进入汽轮机首次冲转阶段,该节点的完成标志着1号机组整套启动取得了阶段性的突破,同时为1号机组168小时试运行奠定了基础。

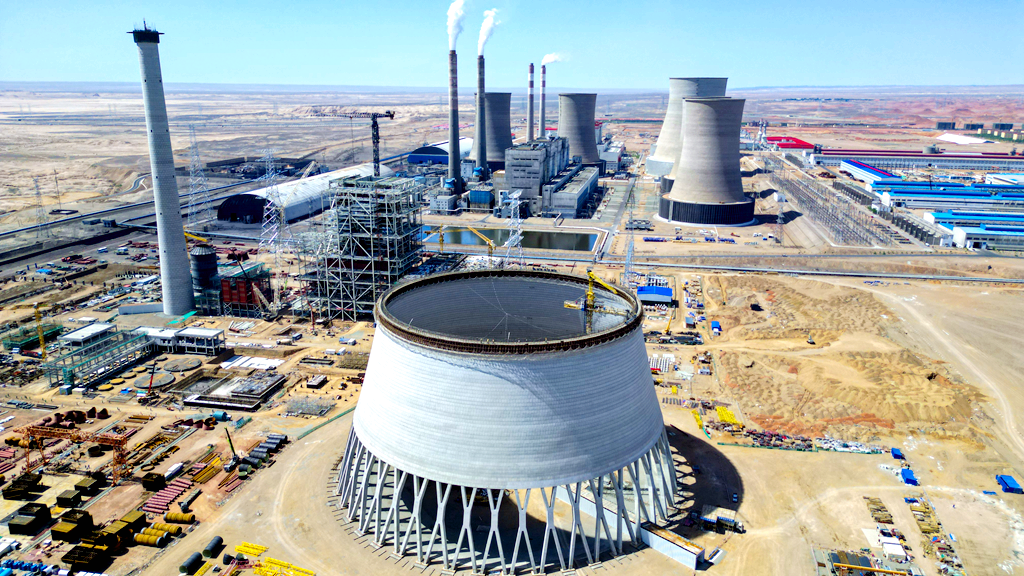

昌东发电本期建设两台66万千瓦超超临界机组,同步建设脱硫、脱硝。一号机组于2023年8月开工建设,2025年5月4日顺利完成锅炉吹管工作,今天达到首次冲转条件,预计6月底机组将具备并网能力。昌东2号机组于2024年4月开工建设,目前完成整体进度的50%,在昌东2号机组施工现场,记者看到主厂房已断水,汽轮发电机组将进入安装阶段,100米锅炉主体结构已完成,受热面正在吊装中,水处理车间本月底将达到交安条件,其它公辅系统基础已出零米正在进行上部结构施工,205米烟囱外筒已接近封顶,2号机组预计今年年底全部安装结束,达到投产条件。
其亚新疆集团昌东发电2×66万千瓦煤电项目负责人李根涛说:“该项目于2026年实现双投后,年发电量72.6亿千瓦时。这两台机组不仅能改变其亚新疆集团的用电需求,同时也为准东改变电网结构,尤其作为昌吉州东部电源点的有益补充,这两台机组完全能够参与深度调峰,提高新能源消纳水平,充分发挥火电机组作为电力系统‘调节器、压舱石’的作用。”
(记者 史速起 毕金录 通讯员 金秋香)
